各個部位防水涂料施工工藝標準
工藝流程
1、合用范圍
平屋面SBS卷材防水與聚氨脂涂膜組合防水層施工。
相關資料:各個部位防水涂料施工工藝標準
2、工藝流程
基層處理→聚氨脂防水層施工→閉水試驗→保護層施工→爐渣找坡層→找平層施工→SBS防水卷材施工→苯板保溫層施工→剛性層施工。
3、基層處理
(1)出屋面管道、煙道、落水口等安裝完成,并采用細石混凝土吊洞;女兒墻等出屋面墻體應在防水完成高度處留出泛水槽。完成后對屋面結構板進行24小時閉水;如發現混凝土結構有裂痕,應對裂痕進行修補。
(2)平立面交接處、轉折處、陰陽角、管根等均應做成平均一致、平整光滑的圓角,圓弧半徑不小于50mm;在樓板混凝土面應清理干凈,不平的應采用1:3水泥砂漿找補平。
(3)將基層清掃干凈,基層應平整、清潔干燥,立墻面不得泛起空鼓、開裂返沙等現象。
4、聚氨脂防水涂料
(1)陰陽角部位、管洞周邊采用1.2mm厚200mm寬同種類聚氨酯涂膜作為加強層。
(2)立墻面、地面分多遍平均涂刷1.2厚雙組份非焦油聚氨脂(Ⅱ型)防水涂料,上口必需進入泛水槽。
5、閉水試驗
JS完成后,應閉水24小時,檢查防水質量。如泛起漏水,應修補后方可隱蔽。
6、按圖紙?jiān)O(shè)計要求做1:3水泥砂漿20 mm 厚JS防水保護層、爐渣找坡層及找平層,找平層表面應壓光。平立面交接處、轉折處、陰陽角、管根等均應做成平均一致、平整光滑的圓角,圓弧半徑不小于50mm。
7、涂刷冷底子油
冷底子油要涂刷平均,不得漏底,干燥后方能進行卷材施工。
8、SBS卷材附加層
平立面交接處、轉折處、陰陽角處,需設置500 mm寬附加層卷材,平立面均勻展開。

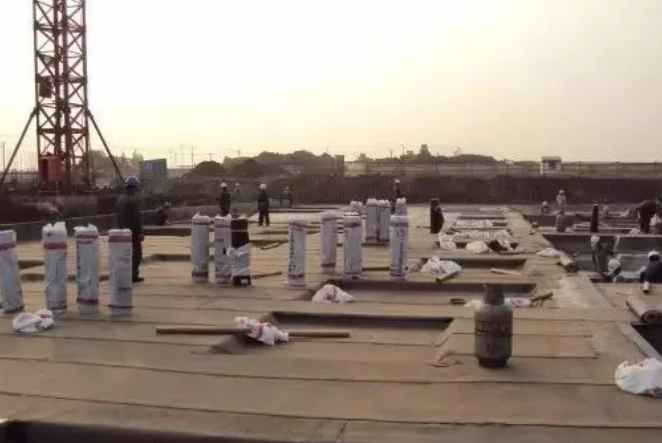

9、SBS卷材大面施工
(1)卷材厚度3mm,采用熱熔法施工,與基層滿粘。
(2)SBS卷材長邊短邊搭接長度均為不小于100mm,搭接范圍必需焊接牢固,接口應溢出熱熔的瀝青,并將接口封死。
(3)卷材上口必需全部收入泛水槽內,并固定牢固,采用油膏封鎖。泛水槽最低不得低于屋面完成后最高處以上250mm。落水口部位應做特殊處理。
10、對有保溫的,按圖紙要求做保溫層。
11、剛性層
上人屋面按圖紙?jiān)O(shè)計要求做40mm 厚C20 細石混凝土保護層(摻4%防水粉),內配φ4@200x200 單層雙向冷拔低碳鋼絲網片,周圍墻根處設伸縮縫,縫寬20 mm,縫內嵌填油膏;按不大于6m間距要求設分格縫,縫寬10mm,縫內鋼筋斷開、并嵌填油膏。
